知识库

畅捷通ERP用友T十cloud物料需求计划MRP运算如何设置替代件方案?

发布时间:2022-08-03 09:20:00 访问数:1098

  1. 物料需求计划支持替代方案

    • MRP进行替代件运算的模式为缺料替代,即仅当主件可用量不足时,系统根据存货/物料清单中的替代策略(替代策略&采购策略)进行MRP运算(优先以物料清单的替代方案为准)。

    • MRP运算方案新增【考虑替代件】。勾选后,在MRP运算时,系统根据主件和替代件的可用量进行运算并生产采购建议。

    • 替代件MRP运算的算法说明:

      • 替代策略
        • 整批替代:主件不足(毛需求)时,全部使用替代件可用量,即使主件部分满足也不使用。
        • 部分替代:主件不足(净需求)时,不足部分使用替代件可用量。优先使用一个替代件进行替代,若所有替代件都不满足时,使用多个替代件的可用量进行替代。
      • 采购策略:以替代策略为前提,当可用量不足时,采购主件或采购替代件。

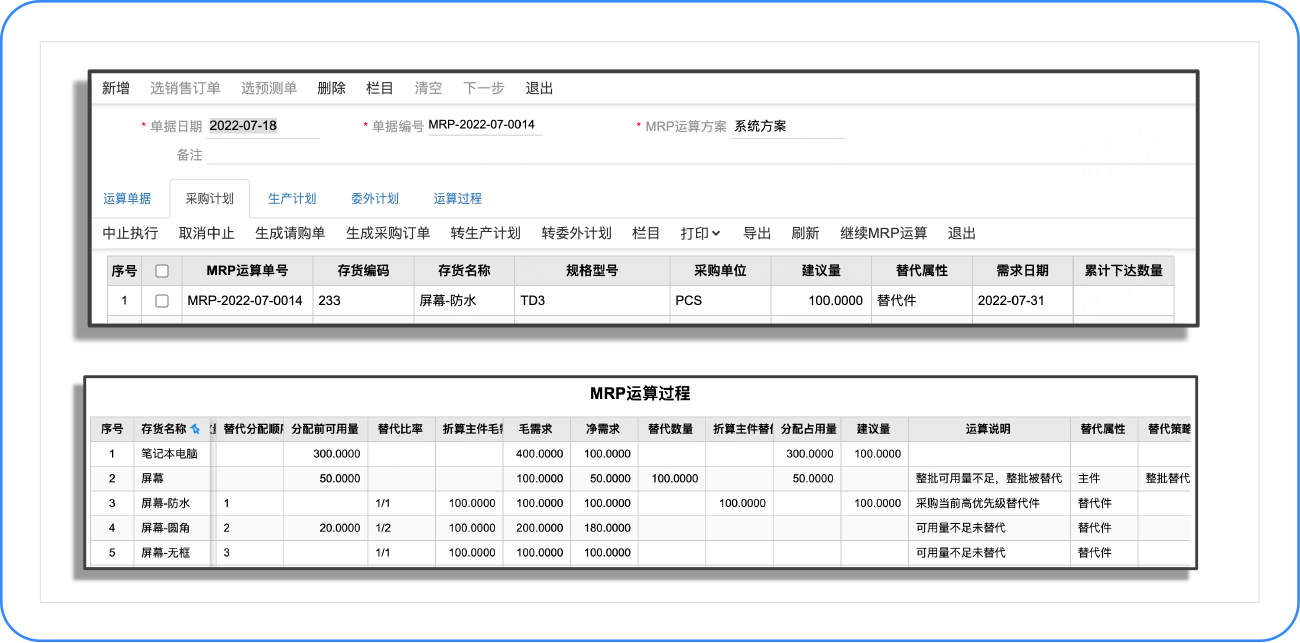

    • MRP运算完成后,会自动生成主件和替代件的采购建议和采购计划,在MRP运算过程中可以查看替代件的运算过程和运算说明,具体如下图所示:

    • image

    • 替代件相关字段运算公式如下:

      • 净需求 = 毛需求 - 分配前可用量(期初)

      • 建议量 = 净需求 - 被替代数量

      • 建议量 + 分配占用量 = 父件计划占用量

      • 毛需求 = 折算主件毛需求 / 替代比率

      • 分配后可用量 = 分配前可用量 - 分配占用量

TAG: 替代件 用友ERP T十CLOUD
